sobota 5. července 2008

Strop


Na strop jsem si vzal dovolenou na jejímž konci mělo být zabetonováno, ale málem mi to zase nevyšlo, ostatně jako vždy, když jsem měl něco betonovat. Takže od začátku. Strop byl objednán dopředu od BS Klatovy, stejně tak jako jeřáb na jeho složení z kamionu a položení na zdivo. Měl jsem co dělat to dozdít a poslední řadu jsem dokončoval až v den příjezdu kamionu. Nakonec to vyšlo, jen objednaná Íčka měla den zpoždění a tak musel jeřáb přijet na dvakrát, ne však moji vinou. Po uložení nosníků a Íček jsme je ještě doladili ručně do přesné polohy. Pak to bylo potřeba celé podepřít, koupil jsem tedy trámky a


kulatinu, protože půjčovné za profi stojky by bylo 25tis. nakonec bych je snad i býval dal, když jsem viděl jaká je s tím podpíráním kulatinou práce a jak nám to ze začátku padalo. Další den jsme začali pokládat stropní vložky a destičky, bylo jich 8 palet, jedna vložka váží kolem 22kg, tak jsem to chtěl rozdělit na dva dny, nakonec jsme to ve třech lidech měli položené za pár hodin, ovšem druhý den toho měla záda dost. Pak jsme se dali do vázání výztuže věnce a prostředního ztužující žebra, tuto fyzicky nenáročnou práci nechtěl nikdo dělat, přece jen jde to dost pomalu. Nakonec to bylo hotové za dva dny ve dvou

lidech a to jsem u toho ještě dělal prostupy krz strop, kterých tam je vzhledem k plánovánému řízenímu větrání s rekuperací požehnaně. Další den jsem se pustil do vyzdívání věncovek, opět na klasickou maltu, navíc za značného vedra, takže malta dost rychle zasychala což není dobré. Taky se věncovky špatně rovnali, protože na to nebylo ze shora dobře vidět. Druhý den jsem zkoušel jak drží a některé se mírně hýbaly a dvě byly volné úplně, začal jsem mít obavy že to při betonování stropu nevydrží i přestože jsem každou třetí fixoval drátem. A dle zkušenností jíných opravdu věncovky často povolí, takže jsem z toho začínal

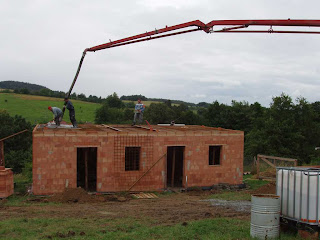

být pěkně nervózní. Poslední prácí před betonáží bylo položení a svázání kari sítí. To už začalo zlobit počasí a třikrát jsme u toho zmokli. Beton s čerpadlem byl objednám na následující den a předpověd nevěstila nic dobrého. Ráno mě probudil déšť, tak jsem chtěl celou akci odložit o týden, což by dost zkomplikovalo následující práce, nakonec jsem zariskoval a odložil to jen o pár hodin, během dne měli totiž srážky ustávat, celé dopoledne jsem sledoval meteorologický radar a vypadalo to dobře. Ale když čerpadlo napumpovalo na strop prvních 8m3 betonu, tak začalo pršet a to bohužel ne zrovna drobně, to pro

beton není vůbec nic dobrého, snažili jsme se tedy beton přikrýt připravenou folií, což nám úspěšně komplikoval vítr. Při příjezdu druhého mixu opět krátce zapršelo, naštěstí už tento den naposledy a začalo svítit slunce. Nakonec jsem beton zvibroval a uhladil vibrační latí, moc šikovná věc, celá akce betonování trvala jen necelé dvě hodiny. Někde mám sice o 1 -2cm betonu více, ale to je pořád lepší než aby chybělo. Zbytek betonu co nebylo možno čerpat (asi 0,5m3) jsme dali do základů podpěr střechy nad budoucím zápražím, vyšlo to akorát. A teď to nejdůležitější, všechny věncovky to vydržely a nepovolily. A to i čerpadlář říkal, že to povolí na každé druhé stavbě.


































1 komentář:

michal řekl(a)...

Tak to je fajn. Taky bych chtěl mít už hotový strop. :) A ideálně navštívit Nábytek Olomouc a vybírat nábytek. Protože si říkám, že mě ta stavba vlastně už tak nějak zmáhá. :) Myslel jsem si, že i s firmou to bude jednodušší. Ale asi nejsem ten správný typ na efektivní koordinaci. :)
